■通讯员 戴青青 首席记者 严小章/文 记者 孙凛/图
陶山镇委书记周晓华:
陶山,因山而名,因水而息,山水相秀。开展“五水共治”,是一项功在当代、福泽后世的民生工程,关系群众的切身利益,关系全镇的发展大局。我们将坚决贯彻落实市委、市政府“五水共治”决策部署,牢固树立责任意识,整合各方力量,建立健全整治管理机制,以破釜沉舟、背水一战的决心,铁腕整治、狠抓落实,坚决打赢“治水”这场攻坚战。
陶山镇党委副书记、
镇长候选人陈阿朋:
“六朝霸业成逝水,千古名山犹姓陶”。陶山镇独有的秀丽与灵气,孕育了这一方沃土。我们将紧紧抓住“五水共治”这个契机,切实做好截污治污、防洪排涝、饮水保障、高效节水等各项工作,全面提升我镇防洪排涝能力及水环境承载能力,为加快建设“和美”陶山、打造“五宜”全国重点镇奠定基础。
[今年重点]
强力推进污水治理,重拳抓好垃圾河、黑臭河整治,大力强化重点污染源治理,全面实施农村生活污水治理,强力推进环保基础设施建设,确保各类垃圾得到妥善处理。
强力推进水利基础设施建设,实施“强库和固堤”工程,实施“扩排”工程,全面提升基层防汛防台综合能力。
强力推进水源保护和节水工作,全面加快供水系统建设,切实抓好节水工作,加大水源保护力度。
强力推进活水美水工程,加强清洁乡村建设,实施滨水公园工程,实施美水生态旅游项目,实施水乡文化工程,凸显水乡风情和文化特色,营造优美亲水环境。
[治水路径]
治污水
重拳抓好垃圾河、黑臭河整治,认真贯彻落实“河长制”,按照“一河一策”要求,对垃圾河黑臭河进行定位分类、挂牌作战,温州和瑞安挂牌的22条垃圾河,已全部完成整治;温州和瑞安挂牌的10条黑臭河,今年全面启动整治。
大力强化重点污染源治理,全面推进电镀、印染、合成革等重点行业的整治提升,加大农业面源和畜禽业整治力度,并加大涉水企业执法监管力度,严厉查处沿岸餐饮业、洗车业、洗涤业等行业乱排乱放行为。
全面实施农村生活污水治理,切实抓好农村卫生户厕改造建设,确保全年完成新建生活污水全面治理村9 个、扩面改造村 5个,提升生活污水治理覆盖率。
防洪排涝
加快金潮港治理工程(陶山段)一期4.6公里防洪堤建设进度,计划总投资1.57亿元。
继续巩固病险水库除险加固以及山塘整治成果,完成云峰水库除险加固、新岙山塘综合整治、蛇排河治理二期工程。
供水节水
陶山镇第二水厂建设现已奠基,年内完成主体工程和二级管网建设。
2014年投资500万元完成5个村农村安全饮水工程建设。
全面开展集镇节水型社会建设。

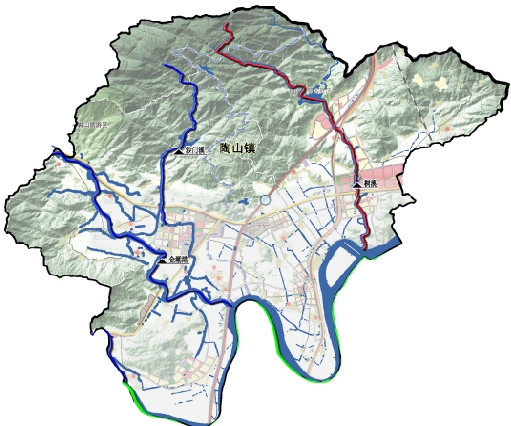

“五水共治”工程图
截污纳管工程:陶山区块截污面积5.2平方公里,今年投资300万元;桐浦区块截污面积3.36平方公里,今年投资200万元;碧山区块截污面积1.66平方公里,今年投资150万元;目前正处于调查设计阶段,预计今年10月份开工。
陶山镇第二水厂:今年计划投资2000万元,年内完成主体工程和二级管网建设。
河道清淤工程:目前已完成大殿河、桐田河、石埠河等总计16条河流,长13.2公里。
滨水景观绿化工程:开展立面改造、滩地绿化、通道亮化、水岸休闲等建设,三年建成8个村的滨水公园工程,打造“水清、岸绿、景美”的集镇滨水生态长廊,今年建成前途等村的滨水公园工程。
金潮港治理工程(陶山段)一期:计划总投资1.57亿元,建成4.6公里防洪堤。
农村生活污水设施建设:计划新建73个,扩面改造19个,长效维护122个,今年计划投资2000万元,目前处于方案设计阶段。
污水收集处理系统工程:2014年完成陶山镇污水处理厂及配套管网的主体工程,总投资3.08亿元,今年计划投资8100万元,目前已完成围墙、填方。
[三年目标]
陶山镇“五水共治”三年计划投资约7亿元,2014年计划投资1.5亿元。
治理污水方面:2014年完成22条垃圾河和4条黑臭河治理。2014年完成陶山镇污水处理厂及配套管网的主体工程。2014年10月份全面开工建设区块截污纳管工程,力争2015年底基本实现污水管网全覆盖,实现日收集污水1万吨。
安全饮水方面:饮用水源水质达标率达到100%,供水普及率达到100%,村级供水管网全面完成达标改造。
高效节水方面:节水理念得到宣传普及,节水长效机制得到建立健全,水资源利用率得到进一步提高。
