【装修直播】
砌墙阶段的工艺及注意事项
退休在家的业主虞先生新房在安阳城,套内面积114平方米。继上周探讨如何做开工前的准备、如何梳理装修预算与用时后,本期正式开始施工的直播,将从三个方面分析:1.砌墙——包括了解砌墙的工艺、砌墙材料的挑选标准;2.墙固——了解墙固的种类与作用,墙固材料该如何挑选、价格如何;3.全屋放样——全屋放样的作用,插座如何布置等,提前预览自己的新家,做到心中有底。扫描二维码,可查看上周装修直播详情。
砌墙(用时7天左右)
开工前,第一件要做的事就是买好施工所需的材料——水泥、沙子和砖头。那么这些材料该如何挑选,价位是多少呢?
沙子,尽量挑选淡水沙,比如高楼沙。其中可以选用高楼沙中的粗沙贴墙砌墙,选用细沙粉刷墙面,价格在12元/袋左右。
砖头,红砖比较好,而且烧得越透越好(烧得透表现为有明显的不平整甚至有裂纹)。因为太平整的砖可能会烧得不干净或者含煤量较少。红砖的价格大概在0.7元/块。
水泥主要挑品牌,“声威”、“三牛”这两个品牌都不错,价格在30元/袋左右。
从墙的厚度来看,墙面分为单墙和双墙。单双墙的优缺点呈现互补状态,单墙的优点是省空间,缺点是看起来没有双墙结实,比如:在墙内开凿的时候,容易打穿墙体;双墙的优点是更结实,隔音效果更好,墙面开槽更方便。
从空间分布来看,卫生间的墙面要特别处理,墙的四周要做止水梁,防止卫生间的水渗漏出来。首先按照施工图纸,用线拉出大致样式,然后根据地面弹线开始制作模板并竖向植筋,完成后将配比好的混凝土浇筑进去,静等两天并浇水养护,项目经理查看合格后拆掉模板即可。一般装修公司的止水梁高度在15-20cm,虞先生家的止水梁比较符合标准,做到了长20cm,宽10cm(止水梁的规格尺寸非常重要,有些装修公司会在这些细节方面偷工减料)。

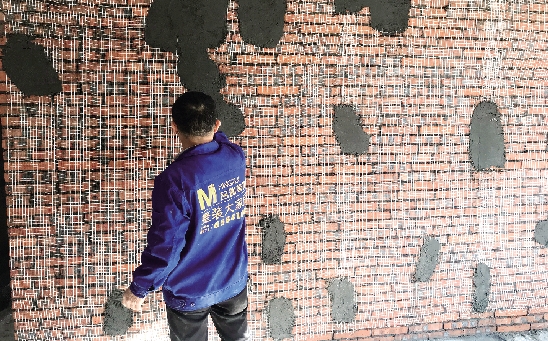

从砌墙的步骤来看,首先要把墙砌起来(采用马牙槎工艺,即砖头错开;顶砖要斜砌,减少墙面开裂),再挂网格布,起到防止墙体开裂的作用(两个网格布之间要重叠10cm左右,才能起作用),最后才是墙面粉刷。
最后,新老墙的交界处需要特别注意,老墙要切槽3cm,植入钢筋,再进行施工。
墙固(用时1天左右)
参观过工地的市民经常会看到墙被刷得“五颜六色”的,这些就是墙固。墙固主要是让墙体和附着在上面的材料更好地粘合,防霉防潮。不同的颜色代表不同的区域,一目了然,便于施工。做墙固之前,需要打扫地面和墙面,检查基层是否牢固,洒水湿润墙面,才能进行工作。墙固的品牌比较多,市民可以多看多考虑,而虞先生家做了装修公司推荐的更偏环保特性的“粤固”这个品牌。
全屋放样(用时1天左右)

很多装修公司会省略全屋放样这一步,但是放样非常重要。虞先生家的装修公司——名瑞装饰对全屋进行彩色放样,装修尺寸精确到每一个角落,全屋的布置也一目了然,可以说是在砌墙后就进行了彻底的工程交底,有效避免了后期装修出现尺寸误差、不达预期效果等返工问题。
本阶段业主准备事项:1.砌墙后,橱柜需要进场测量,绘制橱柜图纸。2.若想安装中央空调、中央新风、中央地暖、智能家电等主材,需要提早选好,预备进场。3.嵌入式家电需要确定尺寸,报给橱柜公司,方便对方做图纸。
(林跃)
