本报讯(记者 陈浩 通讯员 陈海卯 陈辰洲)“启动汇报,110千伏滨城变全站所内启动投产设备均已安装调试完毕,验收合格,具备投运条件。”11月29日21时,在位于丁山产业园区的110千伏滨城变电站内,随着运行人员完成最后一条操作指令汇报工作,标志着滨城110千伏输变电工程顺利完成投产。该变电站投运后,将为丁山产业园区提供新的电力引擎,助推滨海新区绿色发展。

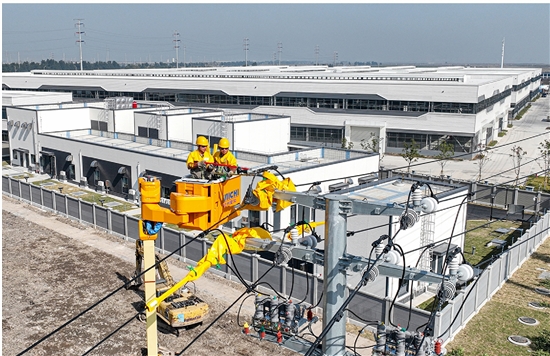

据悉,本次投运工作历时两天。前期,国网瑞安市供电公司输变电运检中心运行人员已做好危险点分析、预控等各项工作,温州华电实业有限公司带电作业人员对配网线路进行安全检修,为同步实现用户侧供电做好准备。
110千伏滨城变电站位于听潮路与北横河相交处北侧,按照无人值班智能化城镇变电站设计,采用全户内GIS布置,总投资7435万元。本期工程新增主变容量100兆伏安,新建线路长度约10公里。
该变电站为我市“十四五”期间投运的第二座“全绿色”变电站,工程设计、施工均实行绿色建筑理念,采用了多种新技术、新工法。设备采用节能环保型,有效减少能耗以及噪音污染;建筑采用绿色环保材料,减少环境污染;变电站建设采用“搭积木”的装配式建筑施工,具有施工安装方便、周期短的优点。
此外,与传统变电站相比,110千伏滨城变的智能化程度有了极大的提升。作为全新智能变电站,采用新一代集控系统终端,全站大部分设备均具备双位置校验功能,可实现后台“一键顺控”操作,不仅大幅提高运维人员的工作效率,还有效提升变电站的智能防误水平,降低操作风险。
为保障项目顺利投产,国网瑞安市供电公司积极落实瑞安市电网发展建设三年攻坚行动方案,在政府职能部门及属地镇街的协调支持下,与专业部门通力配合,以打造优质精品工程为目标,细化建设方案,统筹施工进度,有机衔接各建设环节,严抓施工安全、质量和进度管理,全力攻坚电网建设任务。
